9月8日至17日,,,,,尊龙凯时集团电机公司水电分厂装配试验攻关团队,,,,,接纳24小时一直倒班作业模式,,,,,在相关部分的亲近配合下,,,,,战胜职员、园地、装备主要的倒运影响,,,,,一连攻克多项生产手艺难关,,,,,直线周期仅用10天,,,,,优质高效完成了水口转轮总装试验使命,,,,,刷新了转轮总装试验的最短周期纪录。。。。。。
转轮密封试验、行动试验、平衡试验等试验内容均一次性顺遂通过,,,,,优异的试验体现获得了业主、监理方的一致肯定。。。。。。

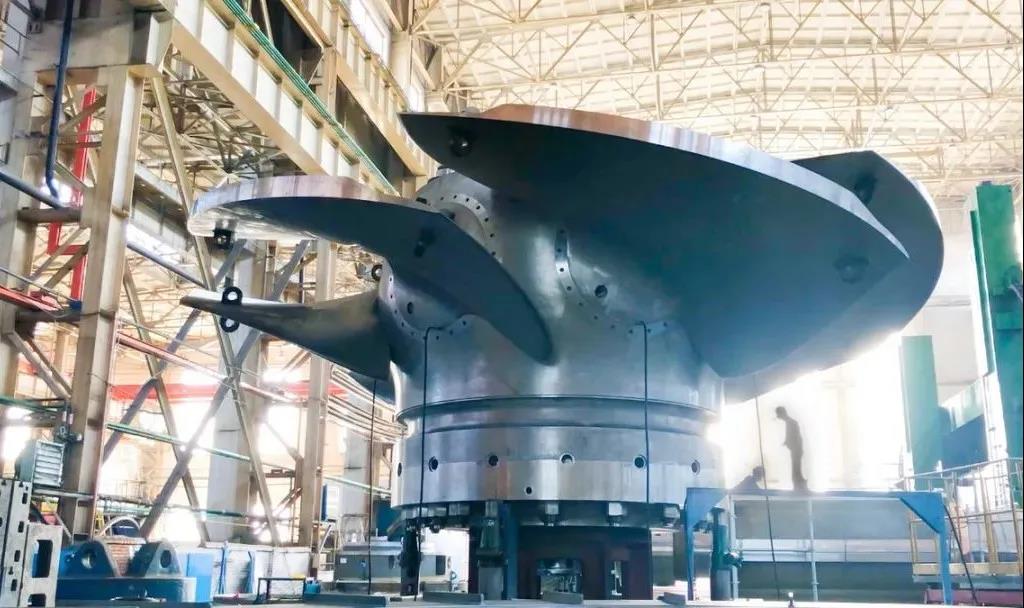

水口电站是华东地区最大的水电站,,,,,被誉为“五朵金花”之首。。。。。。水口转轮单机额定着力235兆瓦,,,,,总重超290吨,,,,,总高约6.4米,,,,,最大外圆直径8米。。。。。。转轮装配接纳接力器缸传动形式,,,,,整体结构重大、装配难度极大,,,,,需要双吊车同步吊运完成总装使命。。。。。。
水口转轮共装有6个叶片,,,,,单件加工精度高、件与件毗连把合及总装试验很是严酷,,,,,如转臂、叶片与两个桨叶键之间的配合间隙仅为0.08毫米,,,,,桨叶密封、接力器腔密封试验在保压状态不允许有任何外漏,,,,,任何细小的误差都会影响总装精度。。。。。。
为给总装及后续收尾事情争取更多时间,,,,,在中轴瓦、下轴瓦、小轴瓦、铜衬套冷冻与转轮体装配历程中,,,,,攻关团队自制压瓦工具,,,,,提高事情效率,,,,,节约压瓦时间;;;;;;接纳叶片桨叶键竖直装置的方法,,,,,将4天插叶片时间缩短为3天。。。。。。
